Mimo niesprzyjających warunków atmosferycznych prace inwestycyjne na terenie miasta realizowane są zgodnie z przyjętym harmonogramem, wiele z nich zbliża się do końca.
Trwa budowa ulic: Prusa, Dygasińskiego, Morawskiej, Jastruna, dwóch odcinków łączących ul. Powstańców Wielkopolskich z miejską pętlą oraz odcinka łączącego ul. Zagumienną z miejską pętlą. Realizowane są również inwestycje w budowę chodnika oraz ścieżki rowerowej łączących ul. Kolbego z ul. Czarnieckiego, chodnika przy ul. Kasprzaka oraz remonty chodników przy ul. Okrzei, Bema i Reutta. Budowany jest parking przy ul. Szwanke. Rozpoczął się I etap zagospodarowania Doliny Rzeki Łydyni. Na ukończeniu jest budowa profesjonalnego kompleksu sportowego przy Gimnazjum nr 3. Do końca roku zamontowane zostaną cztery kolejne nowe wiaty przystankowe.
Stan ich realizacji na 10 października wygląda następująco:
Prusa

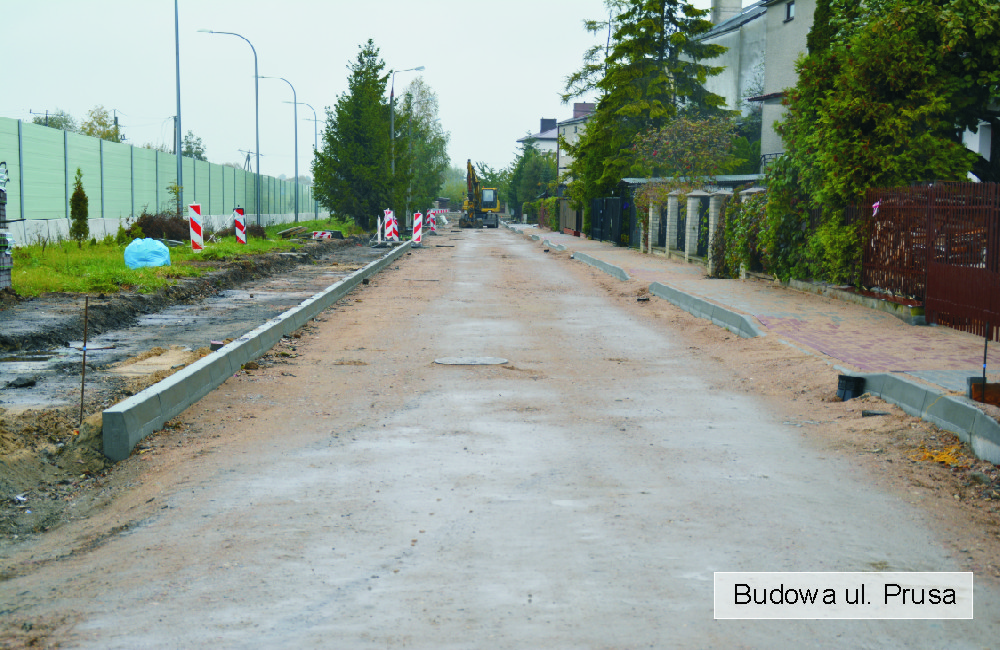

Zostały ułożone krawężniki, chodniki oraz przygotowano podbudowę pod nawierzchnię. Wykorytowano również podbudowę pod planowaną ścieżkę rowerową. Termin zakończenia zadania: do 9 grudnia
Dygasińskiego

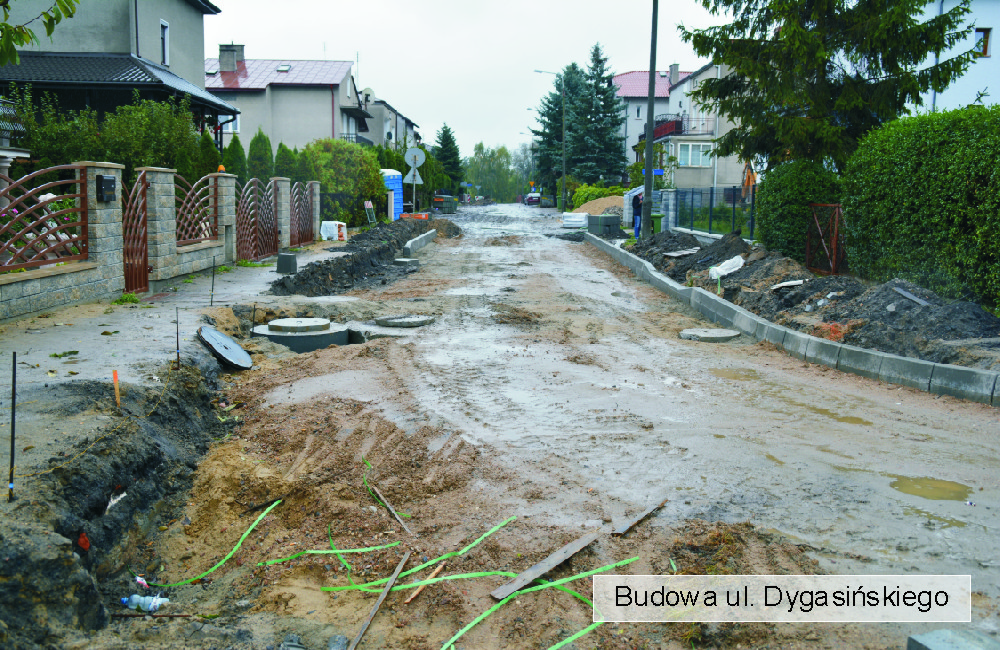

Wykorytowano odcinek od ul. Prusa do ul. Morawskiej. Na części ulicy ułożono już stabilizację, warstwę odsączającą i podbudowę. Rozpoczęto również montaż krawężników. Do końca tygodnia, o ile pozwolą warunki atmosferyczne, ulica zostanie przygotowana do ułożenia masy asfaltowej. Termin realizacji zadania: do 9 grudnia.
Morawskiej

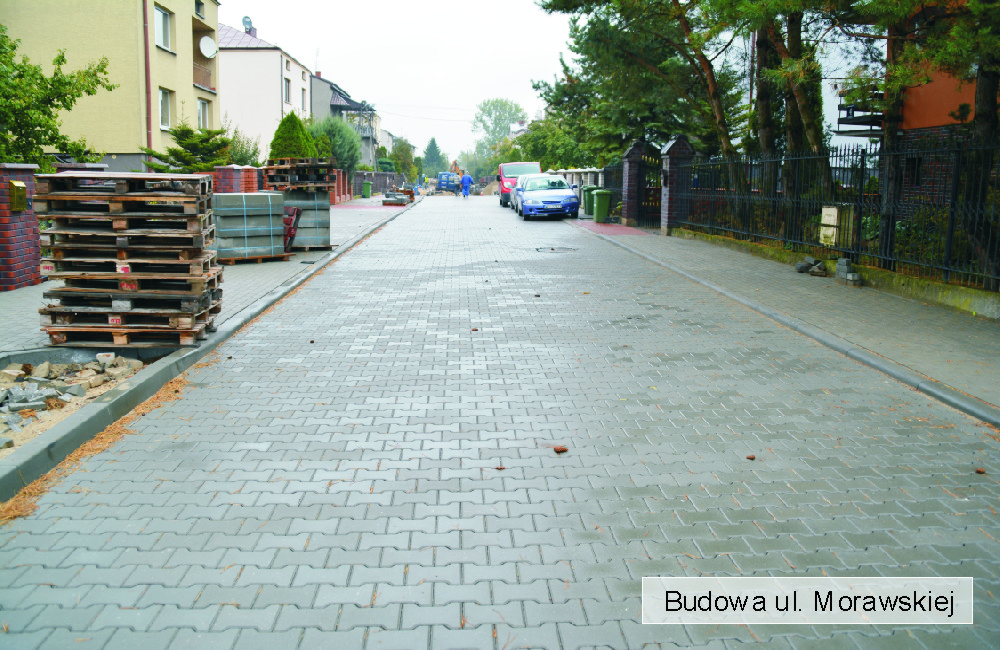

Na połowie ulicy został ułożona nawierzchnia i chodniki z kostki betonowej. Trwają tam jeszcze prace wykończeniowe. Na pozostałym odcinku zakończono budowę kolektora deszczowego i rozpoczęto roboty drogowe. Planowany termin zakończenia robót to 10 listopada.
Jastruna

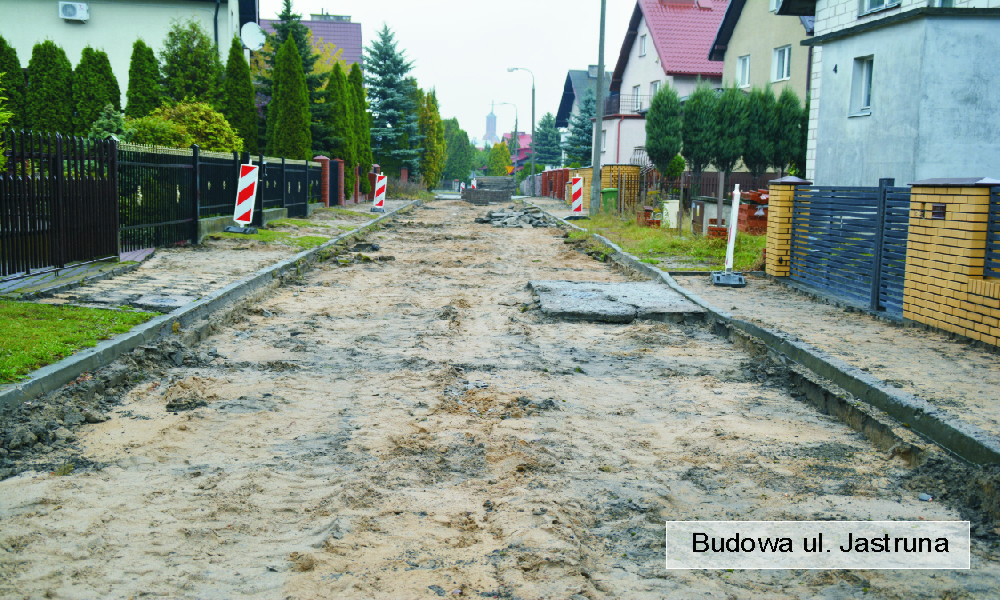

Rozpoczęły się prace przygotowawcze, zdemontowano częściowo stare płyty betonowe. Inwestycja zakończy się do 30 listopada.
Powstańców Wielkopolskich
- Odcinek od ul. Powstańców Wielkopolskich do pętli (w pobliżu szkoły)

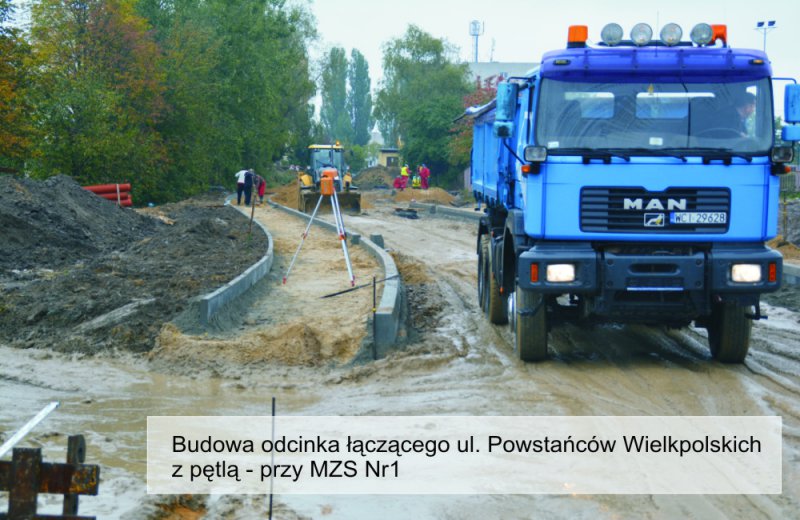

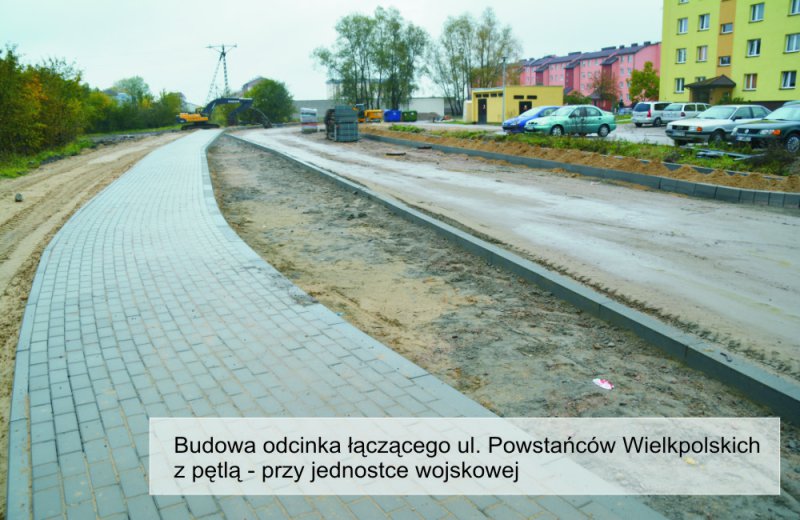

Na odcinku od pętli do 140 metra wykonano kanalizację deszczową, ułożono częściowo krawężniki, przygotowywana jest podbudowa pod asfalt. Na pozostałym odcinku trwają prace przy budowie kolektora deszczowego. - Odcinek od ul. Powstańców Wielopolskich do pętli (w pobliżu jednostki)
Przygotowano podbudowę pod nawierzchnię. Wykonano częściowo chodniki i parking. Trwają prace brukarskie. - Odcinek od pętli do ul. Zagumiennej

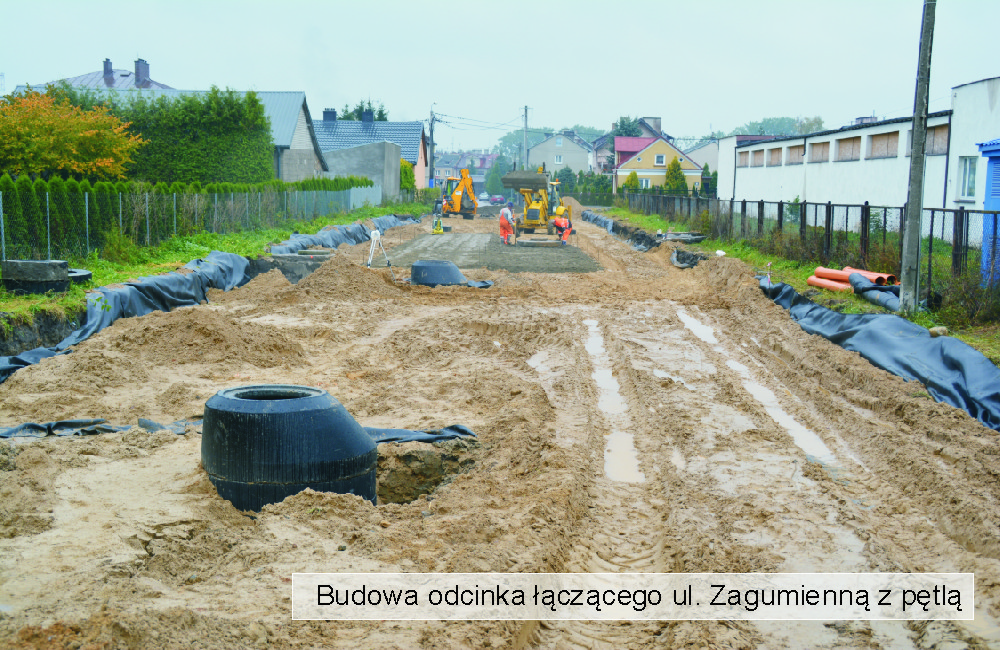

Zakończono budowę kolektora deszczowego. Przystąpiono do układania podbudowy.
Termin zakończenia prac: do 9 grudnia.
Kasprzaka

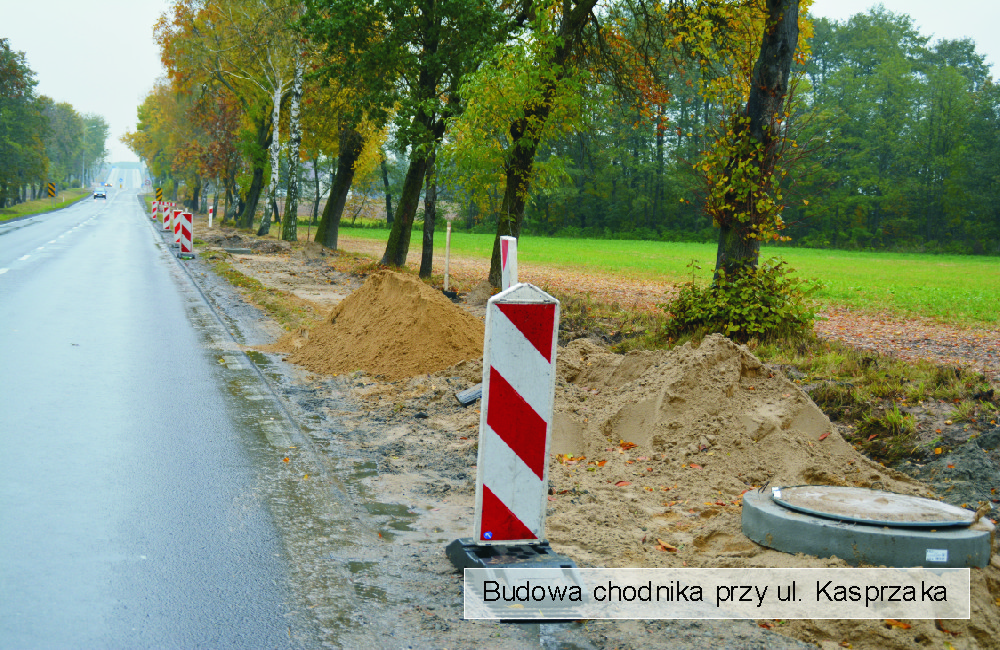

Zakończono prace związane z przykryciem istniejącego rowu- prace wykonał ZWiK. Trwa procedura wyłonienia wykonawcy budowy chodnika i zatoki autobusowej. Inwestycja zakończy się 31 października.
Okrzei

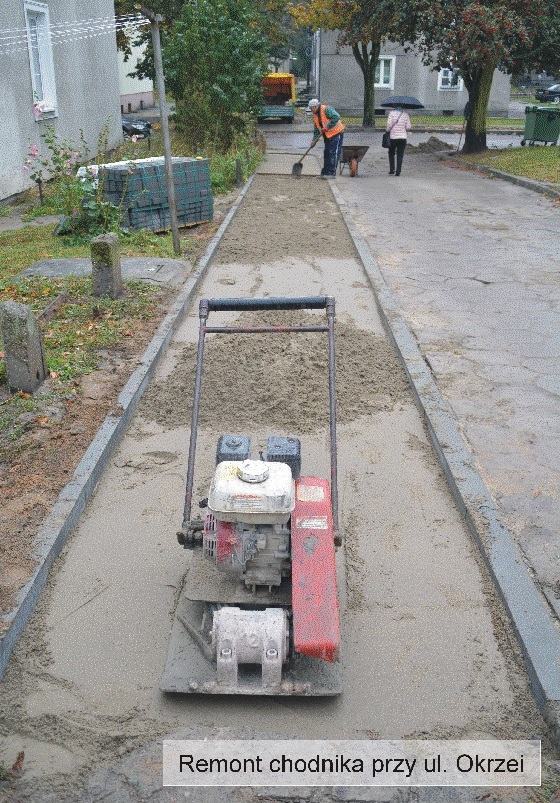

Częściowo ułożono krawężniki, wkrótce rozpocznie się układanie kostki brukowej. Na pozostałej części demontowane są betonowe płyty. Prace wykonane zostaną do połowy października.
Kolbego i Czarnieckiego

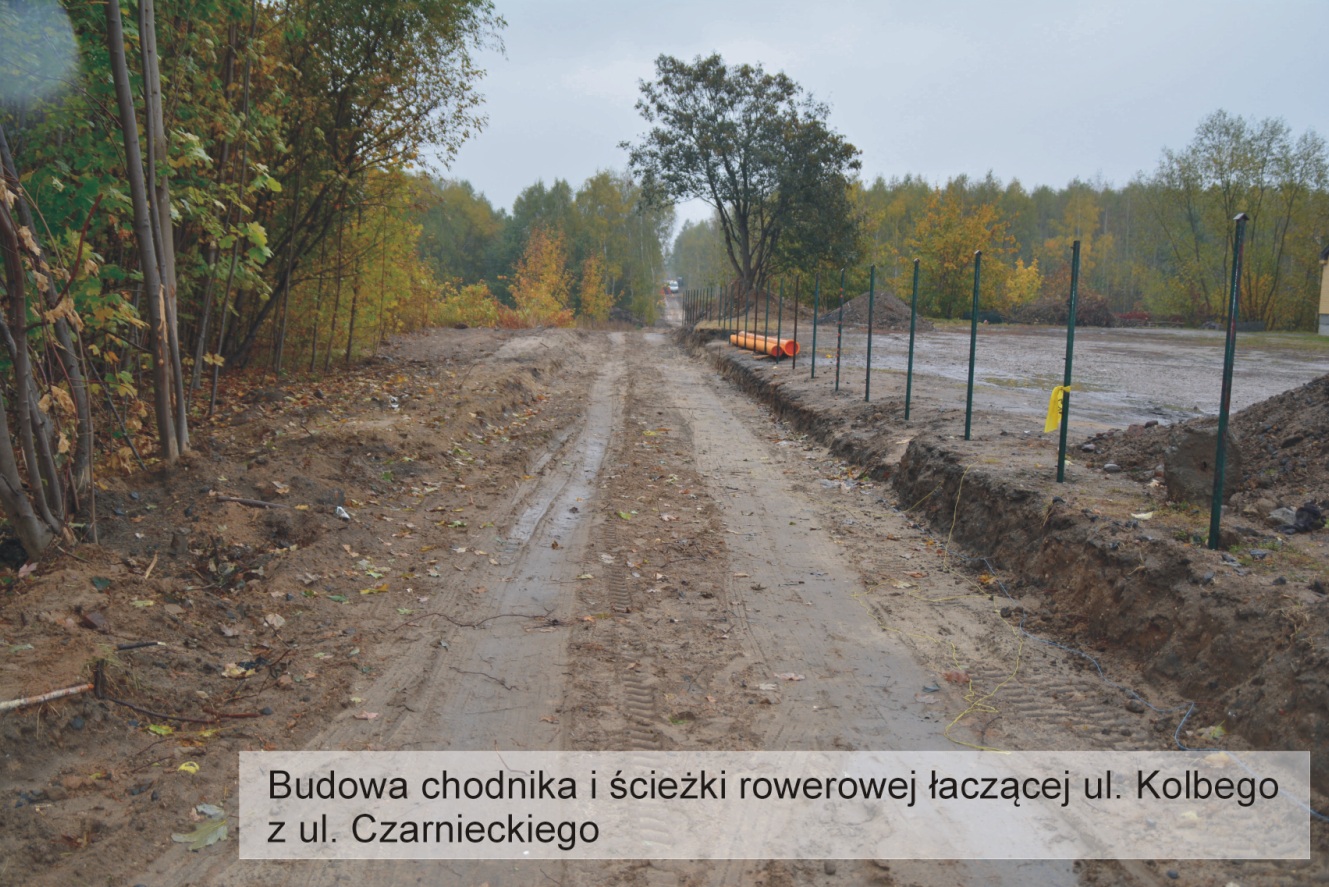

Przesunięte zostało ogrodzenie i oczyszczono teren. Obecnie prowadzone są prace przy budowie gazociągu. Budowa chodnika zakończy się 19 grudnia.
Parking przy ul. Szwanke

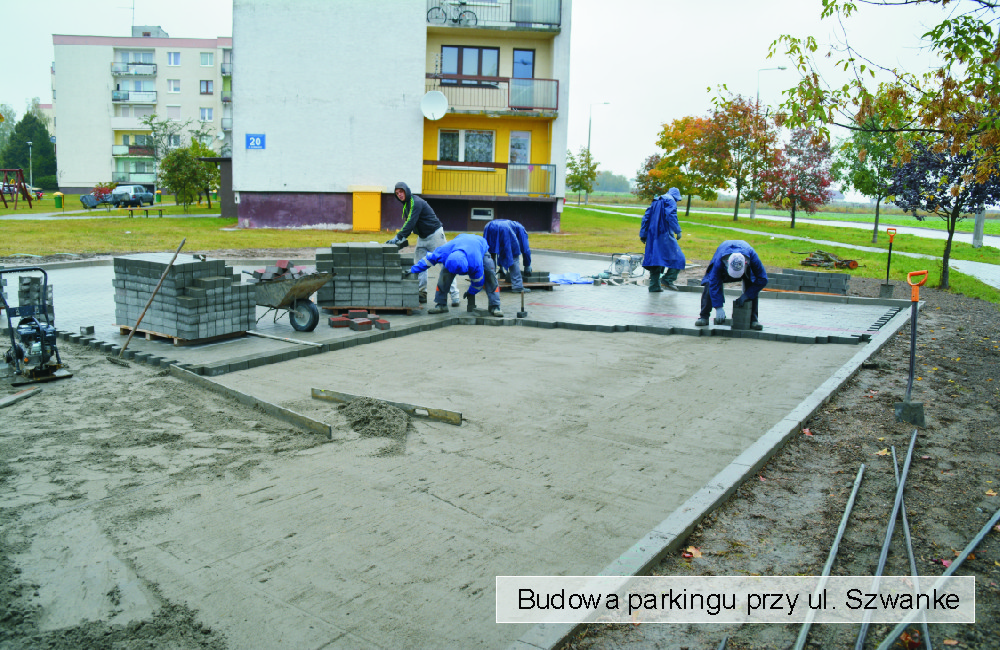

Trwa układanie kostki betonowej. Wybudowanych zostanie 12 miejsc postojowych. Prace zakończą się jeszcze w październiku.
Wiaty przystankowe
Do końca roku zamontowane zostaną cztery nowe wiaty przystankowe. Pierwsza z nich stanie przy ul. 17 Stycznia przy kwiaciarni Goździk, druga przy ul. Granicznej, a dwie kolejne przy ul. Sikorskiego przy Domu Złotej Jesieni.
Budowa kompleksu sportowego przy Gimnazjum nr 3

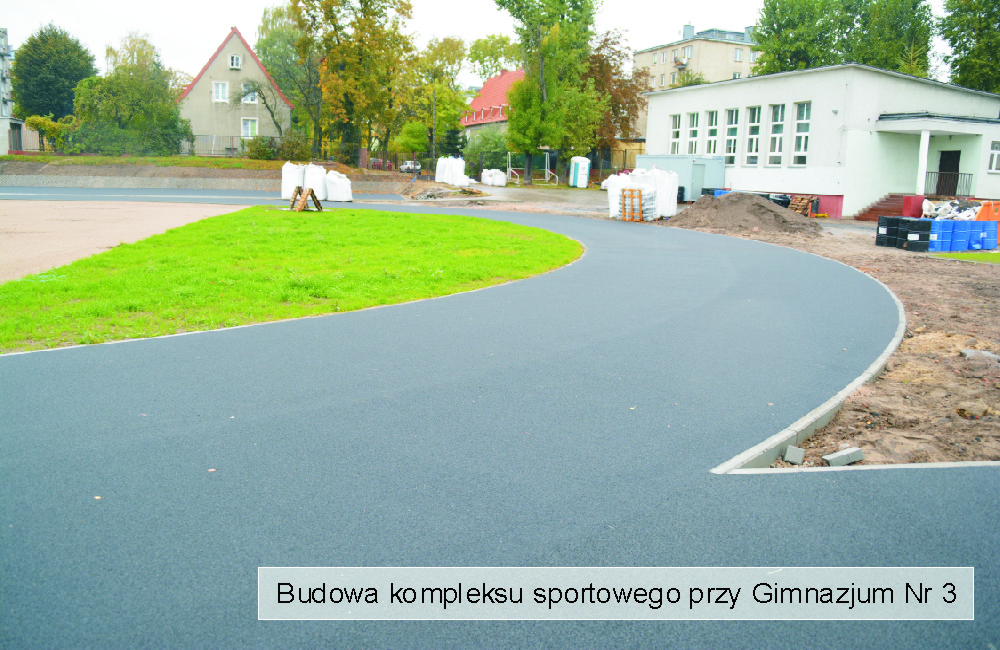

Układana jest podbudowa pod wielofunkcyjne boisko i bieżnię. Pozostała do ułożenia poliuretanowo-gumowa nawierzchnia. Przygotowywana jest też nawierzchnia pod boisko ze sztucznej trawy. Wkrótce rozpocznie się budowa siłowni zewnętrznej i placu zabaw. Termin zakończenia prac to 5 grudnia.
Zagospodarowanie Doliny Rzeki Łydyni

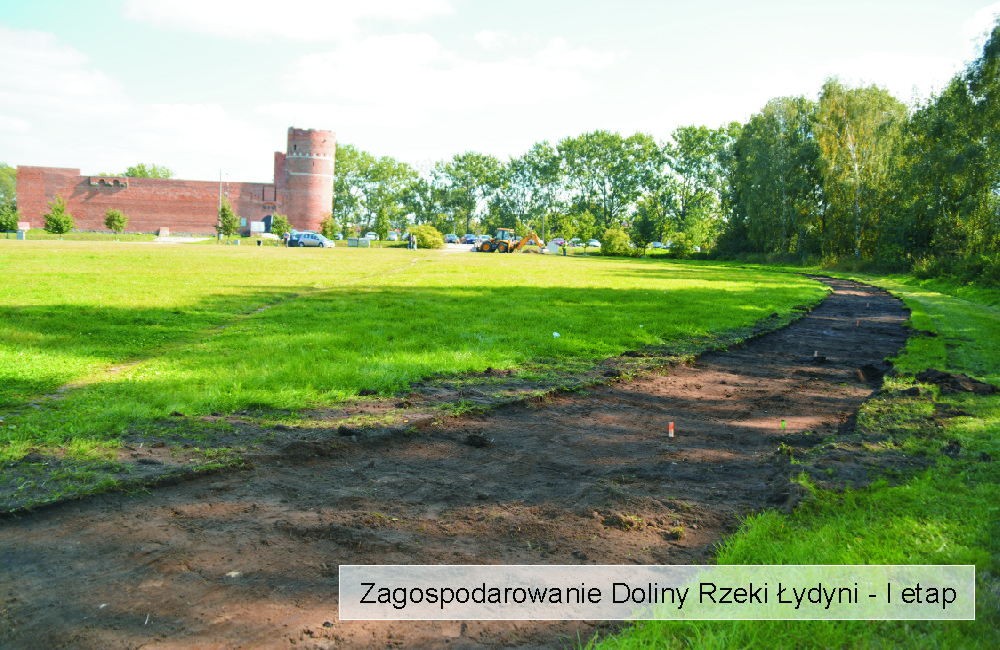

Wykonawca wykorytował podłoże pod drewnianą kładkę, która umożliwi pieszym komfortowe przemieszczanie się bez względu na pogodę. Całościowa koncepcja zakłada w kolejnych etapach docelowo urządzenie terenów zielonych, nowe nasadzenia, wykonanie miejsc rekreacji, uporządkowanie zbiorników wodnych, umieszczenie małej architektury. Powstaną ścieżki edukacyjne, edukacyjno-przyrodnicze, zaplanowane jest wyeksponowanie roślinności. I etap inwestycji zakończy się 30 listopada.
Raport z miejskich inwestycji - 10.10.2016
10 października 2016- Raport z miejskich inwestycji
- Raport z miejskich inwestycji
- Raport z miejskich inwestycji
- Raport z miejskich inwestycji
- Raport z miejskich inwestycji
- Raport z miejskich inwestycji
- Raport z miejskich inwestycji
- Raport z miejskich inwestycji
- Raport z miejskich inwestycji
- Raport z miejskich inwestycji
- Raport z miejskich inwestycji
- Raport z miejskich inwestycji
- Raport z miejskich inwestycji
Klawisze Dostępności
- Przejdź do menu głównego:
- Alt i 0
- Przejdź do treści strony:
- Alt i 1
- Mapa Witryny:
- Alt i 2
- Wersja kontrastowa:
- Alt i 4
- Wyszukiwarka:
- prawy Alt i W
Zamiast klawisza Alt możesz użyć H
